资源冲突分析
最后更新 · 内容随产品迭代同步,界面差异以实际为准
同一个负责人被排了时间重叠的任务?打开甘特图工具栏的冲突检测开关,重叠的任务立刻被标出来,排期时拖到哪算到哪。
什么算冲突
同一负责人的两个任务,时间上有重叠就是冲突:
| 情形 | 算冲突吗 |
|---|---|
| 任务A(6/10~6/15)与任务B(6/12~6/20)——中途重叠 | ✅ 算,重叠 4 天 |
| 任务A 6/10 结束,任务B 6/11 开始——首尾相接 | ❌ 不算 |
| 两个任务同一天(都在 6/10) | ✅ 算 |
这些任务不参与检测:没有负责人的、父任务(汇总行)、已完成、里程碑;检测范围是当前项目内。
三步用起来

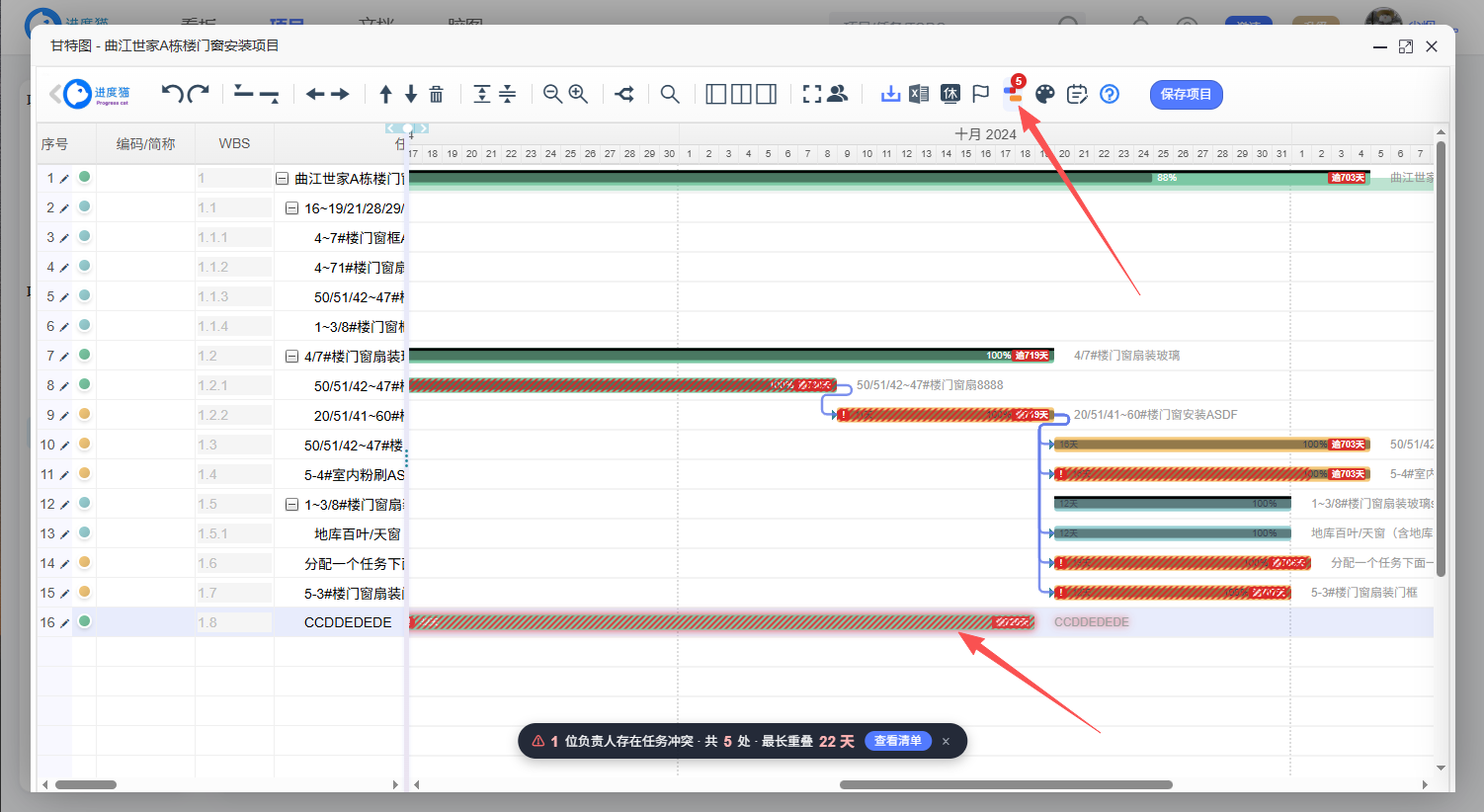

- 开启:甘特图工具栏点击冲突检测按钮(⚠ 图标,标记线按钮旁)。按钮右上角会显示当前冲突处数;
- 看懂标记:
- 任务条上的红色斜纹:只盖重叠的那几天,一眼看出"冲突在哪一段";
- 任务条左端的红色 ! 徽标、左侧负责人单元格的红点:这条任务存在冲突;
- 鼠标悬停任务条:提示"与「某任务」几月几日~几月几日 重叠 N 天"的明细;
- 底部胶囊:"⚠ N 人存在任务冲突 · 共 N 处 · 最长重叠 N 天"。

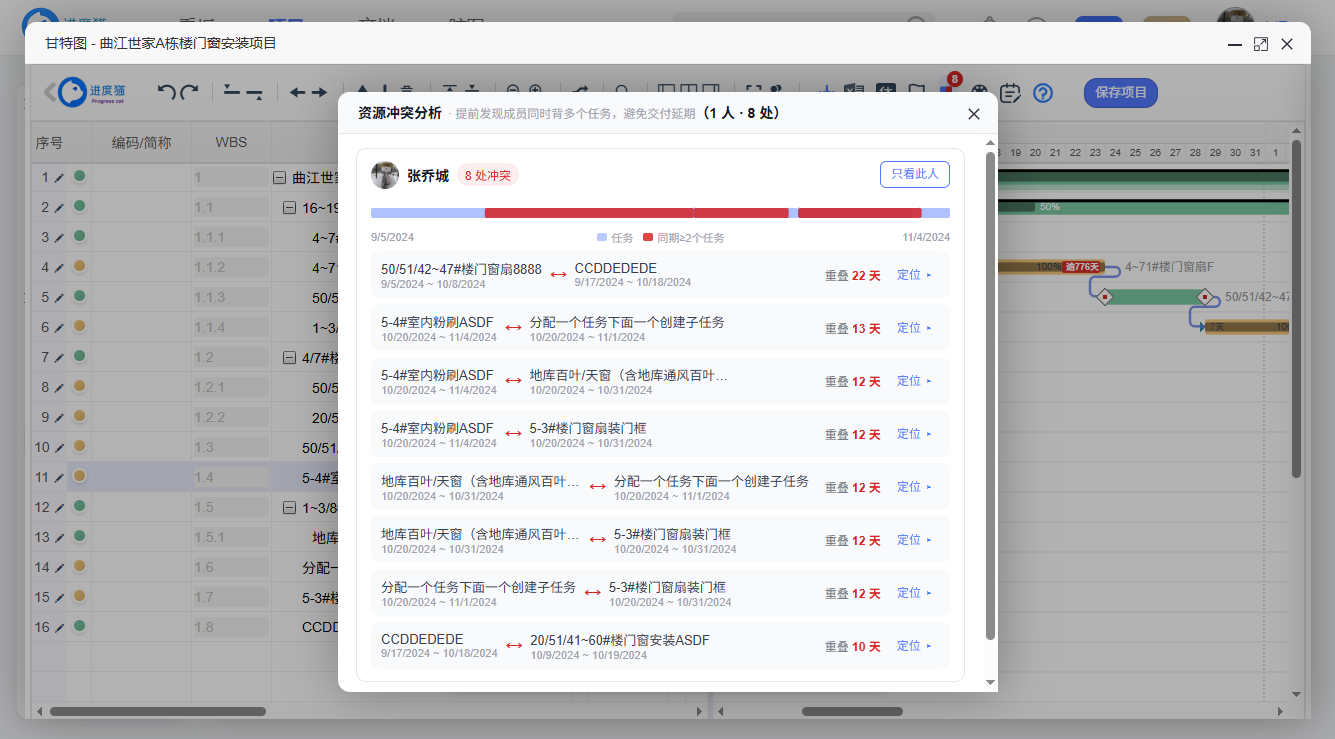

- 处理冲突:点胶囊上的 查看清单 打开冲突列表——按负责人分组,每组附一条迷你负载条(红色段 = 该人同期 ≥2 个任务)。每条冲突可以:
- 定位 ▸ —— 关闭弹窗并跳到该任务(任务条闪烁提示);
- 只看此人 —— 图上只高亮这个人的冲突,其余淡化;点左下角"聚焦:某人 ✕"退出。
排期时实时刷新
开关开着的时候,任何调整都会即时重算:把任务拖进另一任务的时间段,松手即出现斜纹;拖走即消失;改日期、换负责人、撤销(Ctrl+Z)同样实时跟随。把冲突任务标记为"完成"后,它的冲突标记也会消失。
排期时开着它,等于给每位负责人做"撞期雷达":谁被双线占用、哪几天重叠,不用逐人翻任务对日期。
版本要求与其他入口
- 甘特图内联检测为企业版及以上权益,按项目创建者的套餐判定(见套餐与升级);
- 同一能力还有两个入口:项目概览的资源冲突分析卡片(看近 30 天 + 未来 90 天窗口),以及跨项目的聚合分析页——适合看一个人在多个项目间的负载冲突。
